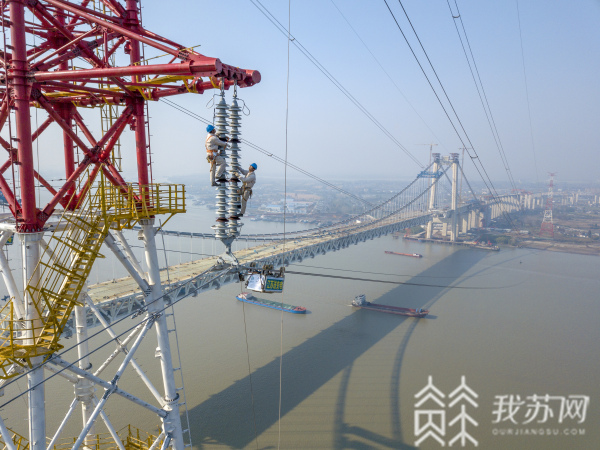

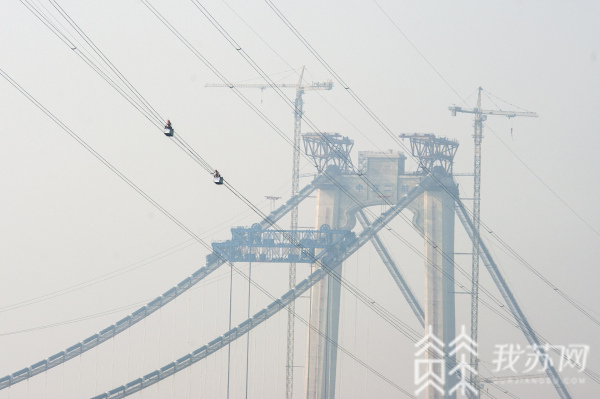

  2009年启动可行性研究、2016年开始建设、2019年主桥合拢并通过静载通车试验.......12月11日,五峰山大桥正式通车。作为目前世界上"跨度最大、运行速度最快、运行荷载最重"的公铁两用悬索桥,五峰山大桥也是连淮扬镇铁路的关键控制性工程。通车后,从连云港到镇江只需两小时,对推动长江南北融合发展、宁镇扬一体化发展,促进扬子江城市群建设等具有重要意义。

  五峰山大桥正式开通运营的高光时刻背后,为之服务多年的国网镇江供电公司也默默分享着这一荣耀。数年来,该公司多部门为大桥建设开展大量电力线路迁改,克服了一个又一个困难,为五峰山大桥建设提供了有力支持。

  镇江供电公司运维检修部主任桑雷向记者介绍,建设五峰山长江大桥,涉及到各电压等级线路达到17条,需要改造的线路长度超过16公里。迁改工程量之大,难度之高,对规划设计、电网安全、优质服务、工程施工各方面能力都是一次严峻考验。

  “工程复杂,我们选择主动介入。自2017年5月接到迁改申请以来,运检部、经研所、输电室、设计院等部门主动对接高速公路建设指挥部、市规划部门,经过十余次会议讨论及现场查勘,一遍遍优化修改,前后历时5个月,研究制定出最优迁改方案。”桑雷说。

  方案敲定,随即启动施工图纸绘制,由于大桥两岸的地质复杂,又密集分布各类工厂,每条线路该如何架设、如何布局等诸多因素,每一项都不允许出现偏差。都在与时间赛跑,经过精准测绘、地质勘探、计算绘图、校对审核,5个月时间500多张施工图全部绘制完毕,为后期大桥施工争取了宝贵时间。

  施工阶段,根据道路施工进展排定电力线路迁改顺序,倒排施工计划,确保线路迁移工作满足五峰山过江通道建设各项进度要求。2019年2月15日,35千伏五船线土建进场施工,打响了迁改施工“第一枪”。

  “我们坚持‘以大桥建设优先’和‘将停电影响降至最低’两个根本原则。为降低线路施工对用户的影响,我们打出了‘停电方案优化’‘争取外电支持’‘感性告知宣传’等一系列举措。”桑雷说。

  所有线路迁改项目中难度最大的是110千伏李沙7A2线高桥变支线迁改。

  据悉,李沙线高桥变支线迁改需新立杆塔7基,新建架空及电缆线路3公里,还包括废旧杆塔和导地线的拆除。一方面所有杆塔都位于农田中,高桥地质条件较差,土壤是沙土,对起重吊装、杆塔组立带来了很大困难。同时,线路还多次跨越河流、民房、主要道路,施工风险很大。另一方面施工工期紧。镇江高速公路建设指挥部希望尽快解决制约公路建设进度的因素,只有4天时间开展停电作业,压力空前。

  镇江大照电力建设有限公司施俊华表示,当时感觉根本不可能完成任务,按照原定方案停电时间最少在7天。但考虑到李沙线停电对高桥企业和居民用电很大,我们立刻调整施工方案,首先加大施工人员和照明设备的投入,至少安排两个施工班组24小时轮班倒,确保在停电时间内零缺陷完成所有工作;其次是项目部督查人员吃住在一线,对施工过程进行全过程监督,同时协调施工过程中出现的各种问题,确保工程安全高效推进,最终我们在既定时间内完成了所有工作,还提前了2个小时。

  “施工过程中,我印象最深的是一群在线路施工领域干了近三十年的老师傅们,当工作进行到第三天时,边吃午饭边坐在田埂上睡着了,赶施工进度确实太累了,休息时间一结束,他们又站起来拍拍裤子上的泥土,投入到工作中。”施俊华说。

  2019年12月25日,110千伏隆普897线迁改工程竣工,标志着五峰山过江通道南北线路迁改工程全部竣工。

  高桥变保供电是迁改过程中最难啃的“硬骨头”。

  高桥镇位于长江北岸,南与大港新区隔江相望,北与扬州广陵区接壤,全镇人民的生产生活由110千伏高桥变供电,其两路进线一路是来自镇江的隆高898线,另一路来自扬州的李沙7A2线。而隆高线由于长江深水航道工程建设,跨江段于2018年7月拆除。2019年5月,高桥变唯一的电源李沙线也需要停电改迁。如何既要保住高桥居民生产生活基本用电,又确保工程顺利实施,成为考验供电部门的最大难题。

  镇江供电公司城区供电服务中心孙奇介绍,在五峰山大桥建设期间,高桥变的供电问题一直是我们的头等大事。2018年7月隆高线拆除后,高桥变处于单电源供电的高风险状态。当时仅有一条10千伏线路与扬州联络,而且是十年前建设的小截面裸导线通道,存在安全隐患。为应对停电风险,我们紧急将老旧通道拆除,重新建设了2条10千伏联络路线,作为“生命线”。

  “2019年初,接到了李沙线要全线迁改的通知,让本来已经压力巨大的高桥变保供电工作迎来更为严峻的考验。两条10千伏联络‘生命线’最大能够转供5.5兆瓦的负荷,而高桥变日常负荷有5兆瓦,为争取线路迁改的黄金时间,除医院、学校等基本用户外,必须对高桥镇约4兆瓦负荷的停电。”孙奇说。

  孙奇表示,当年5月初,供电部门成立“停电协调工作组”,对58户工业专变用户实施停电。5月9日早晨7点起,20人分成4组逐户停电宣贯,高桥是工业大镇,有很多炼钢厂、船厂和鞋厂,停产就会有巨大损失,宣贯难度可想而知。我们不断解释、沟通和安抚,一直到当晚9点,才将最后一个工业用户停电结束。

  停电任务虽然完成,但要保障两条生命线在5月10日至13日期间的安全,职责依旧沉甸甸。“我们开展24小时有人值守,不间断巡视保电,对三十公里的线路,除了白天点对点逐条巡视到位,还加强夜间测温,紧盯用电负荷波动、可能存在的低电压等情况,特别要监控用户私自送电情况,严防死守随时做好紧急处置的准备。就这样,保电工作持续了4天5夜,直到最后一台专变恢复供电,我们打赢了这场硬仗!”孙奇回忆说。
