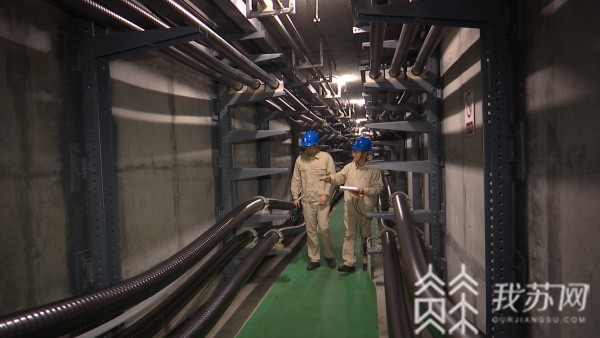

地下综合管廊将电力、通信、燃气等各种工程管线集于一体,既减少了土地占用,又消除了工程施工道路频繁开挖的问题。在南京江北新区地下综合管廊投入使用后,6条新建、改建的高压电缆线路率先入廊,并于7月14日晚间正式投运。在即将到来的高温天里,江北新区电不够用的问题将大大缓解。

近年来,随着国家级江北新区核心区内集成电路、生命健康等新兴产业的快速发展,用电负荷激增,特别是夏季用电高峰期间,电力供应持续紧张。
为确保江北新区当下和未来用电高峰期电力供应的平稳有序,国网南京供电公司积极做好江北新区核心区综合管廊电力入廊工作,以综合管廊为载体,新建和改建6条高压电缆线路。
本次高压电缆线路入廊工程,共涉及110千伏及以上高压电缆线路6回,电缆线路总长超120公里,全线敷设于江北新区综合管廊内,线路覆盖江北新区核心区,是江北新区电力能源的“大动脉”。

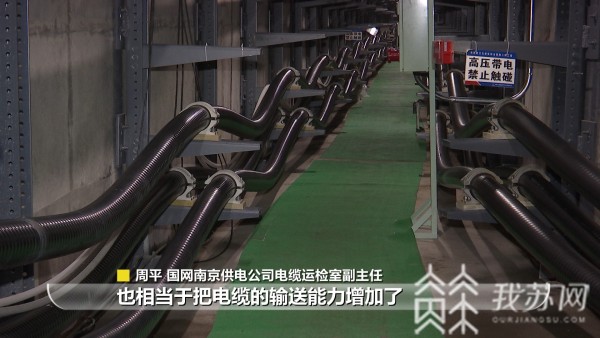

国网南京供电公司电缆运检室副主任周平介绍说:“没有建设这个高压电缆入廊工程前,江北地区尤其是老浦口或江浦地区,居民用电包括一些工业用电可能会受到影响。因为电力比较紧张,今年我们又同步新建了一些变电站,增加了‘主动脉’,保证了居民包括工业生产的用电。”

综合管廊内还预留了充足的电缆通道,一旦发现电不够用,可随时增线扩容。本次工程不仅有效缓解了迎峰度夏期间地区电力供应紧张问题,还通过杆线下地等方式,大幅节约土地资源。仅此次6回高压电缆线路入廊,便可释放土地面积约500亩,节约土地价值约50亿元。
