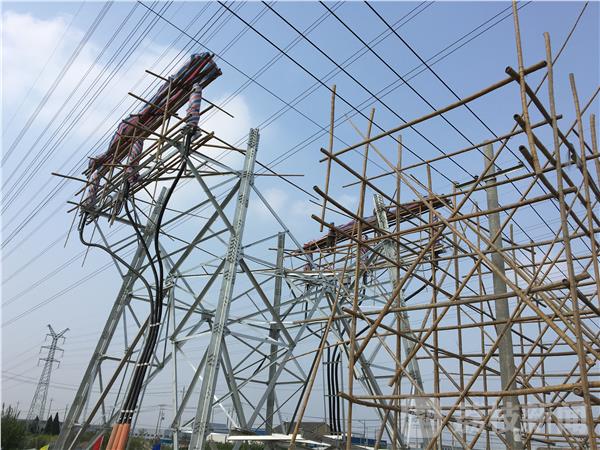

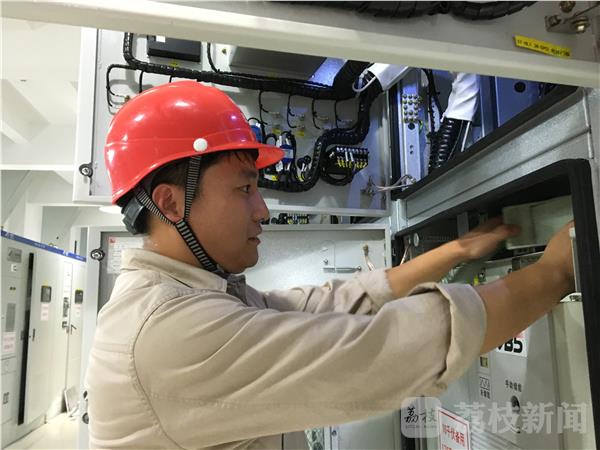

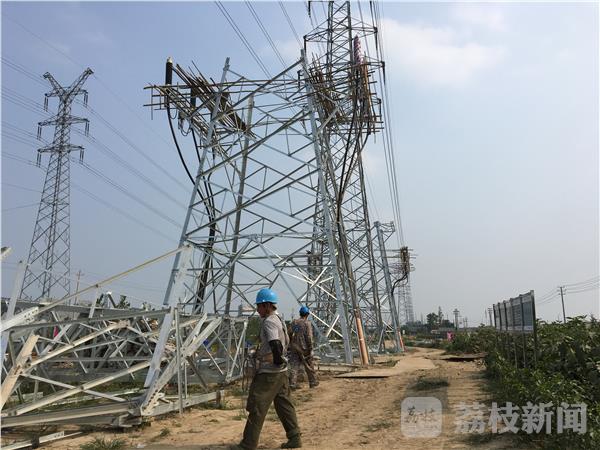

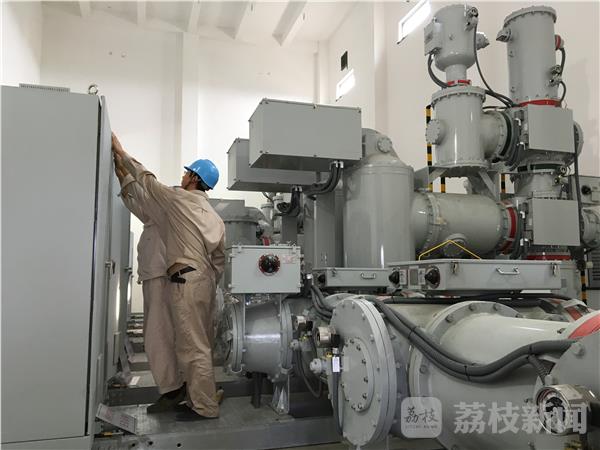

9月12日下午,荔枝新闻记者在盐城开发区110千伏河东变电所建设现场看到,华源送变电公司的员工对新扩建的两台主变进行调试,对110 千伏线路工程做好停电搭接前的准备工作。今年中秋节期间,供电部门将利用160多家企业和工地放假的机会,进行停电搭接,保证110千伏变及时启动投运。
据介绍,这次改扩建的原110千伏河东开关站位于盐城经济技术开发区,周边规划有韩资中小产业园、协鑫工业产业园、台玻太阳能镜板等多个项目,整个区域规划标准高、建设体量大,规划负荷达15万千瓦。随着汽车零配件加工企业、高端房产、行政中心的建设,园区大项目不断增加,用电负荷增长快。附近的110千伏合心变两台主变在夏季用电高峰期间负载率均已超80%,明年将不能满足该区域供电。

为改善电网结构,提高供电能力,迫切需要在盐城经济开发区加快实施110千伏河东开关站扩建工程。为此,国网盐城供电公司会同开发区政府于今年年初向江苏省电力公司争取提前扩建两台5万千伏安主变的项目,并于5月份开工建设,本期工程新建110千伏出线3回,扩建10千伏出线12回(前期已建12回),目前该工程已进入新建110千伏线路投运搭接和最后验收调试阶段,新建110千伏线路待停电搭接后启动投运。

据介绍,在3天的停电搭接期间,供电部门在保证居民生活用电的同时,还想方设法保证医院、供水、供气、通讯、路灯等与民生有关的单位供电。同时,还安排了负控人员24小时值班,密切监控限电企业负荷。中秋节期间,供电部门还在盐城开发区安排了4支抢修应急队伍,24小时待命,一旦发生故障,将立即赶赴现场抢修,及时恢复供电。
