最新!2019年徐州城建16个重点工程最新进度曝光,有你关心的吗?

2019年03月27日 11:38:20 | 来源:徐州交通广播

字号变大| 字号变小

  近日,

  市城管局发布了徐州城建重点工程最新进展情况,

  其中包括二环西路及平山路提升改造工程、

  黄河路贯通工程拖龙山隧道、

  铜沛路、汉景大道改造工程、

  黄河路与京沪铁路交叉工程

  等16个重点工程!

  •   二环西路及平山路提升改造工程

  •   故黄河桥西半幅

  •   铜沛路

  •   汉景大道改造工程

  •   黄河路贯通市政道路工程

  •   黄河路与京沪铁路交叉工程

  •   金山东路东延二期道路工程

  •   泉润大道(老徐萧公路)

  •   泉润公园环湖路一期市政工程、

  •   襄王路大修工程

  •   徐州市杏山子大道(纵一路)管廊

  •   新淮海西路综合管廊工程

  •   杏山子大道(纵一路)市政工程

  •   殷庄路工程

  •   黄河路贯通工程拖龙山隧道项目

      看点

      01

      二环西路及平山路提升改造工程

      01

      排水:

      西侧及平山路雨污水管道完成;东侧雨污水管道完成300米,占东侧雨污水管道1/3。

      02

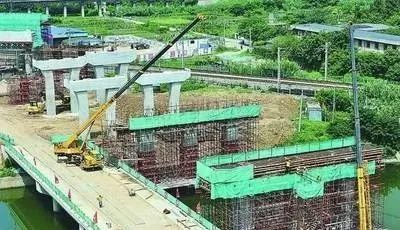

      故黄河桥西半幅:

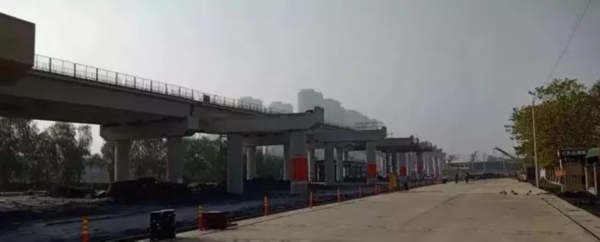

      灌注桩完成12根,占西半幅灌注桩的100%,;完成0#台台帽,1#墩立柱、2#墩立柱、3#墩立柱、4#墩立柱、5#台立柱,2#墩盖梁,1#墩盖梁,3#墩盖梁、5#台台帽。板梁安装完成4跨,占4/5。

      03

      路基开挖、路面施工

      淮海路—矿山路:路面下面层完成,西侧人行道完成90%,东侧人行道完成10%。

      矿山路—黄河南路:西半幅路面下面层完成,人行道完成80%。

      黄河南路—故黄河桥:西半幅水稳完成摊铺两层。

      铜沛路:沈场立交桥西侧完成路面下面层;东侧北半幅完成,南半幅路基反开挖完成。

      沈场立交—观宇路:东侧非机动车道反开挖完成,砼垫层完成1000平方米。

      汉城东路—丁万河南路:东侧非机动车道反开挖完成,砼垫层完成1000平方米;西侧非机动车道反开挖完成,砼垫层完成500平方米。

      丁万河南路—九里山东路:东侧非机动车道反开挖完成,砼垫层完成1000平方米;西侧非机动车道反开挖完成,砼垫层完成。

      九里山东路—龟山北路:东侧非机动车道沥青下面层完成,人行道完成1500平方米;西侧非机动车道沥青上面层完成。

      看点

      02

      黄河路贯通工程拖龙山隧道幕墙

      01

      主要工程量:

      隧道内防火涂料约18000m2,高密度水泥纤维板约7100m2,石材幕墙14800m2,隧道出入口部分亮化工程。

      02

      目前形象进度描述:

      (1)防火涂料:已全部施工完成。

      (2)石材幕墙:钢龙骨安装完成100%,隧道东侧石材安装约600m2,目前石材进场6300m2。

      (3)高密度水泥纤维板:隧道内测量放线完成,锚固点打孔及锚栓安装完成,板材安装开始流水线作业。

      (4)亮化工程:隧道内线管安装完成,准备安装配电箱。

      看点

      03

      铜沛路西段工程已完成95%以上

      目前苏堤南路部分完成100%,并于去年通车铜沛路西段工程已完成95%以上,其中排水工程完成100%,道路水稳结构层完成100%,沥青砼下面层已摊铺完成100%。近期拟进行沥青砼上面层摊铺施工。

      看点

      04

      汉景大道改造工程

      目前正在进行备战路-民祥园路南侧人行道翻挖新建,南侧人行道已完成60%,约占总工程量5%。

      (意向图)

      看点

      05

      黄河路贯通市政道路工程

      现期已开工段落为K1+774-K2+500,K3+663-K5+200(长兴路路口);

      现期已开工段落为K1+774-K2+500,K3+663-K5+200(长兴路路口);

      ① 拦山河桥梁板架设已完成,

      ② 段山村桥完成桥面铺装、搭板

      ③ 东风河桥桥面铺装已完成

      ④ 奎河桥桥面铺装已完成

      ⑤ 已开工路段路基施工已基本完成

      ⑥ 已开工路段排水工程已完成

      看点

      06

      黄河路与京沪铁路交叉工程

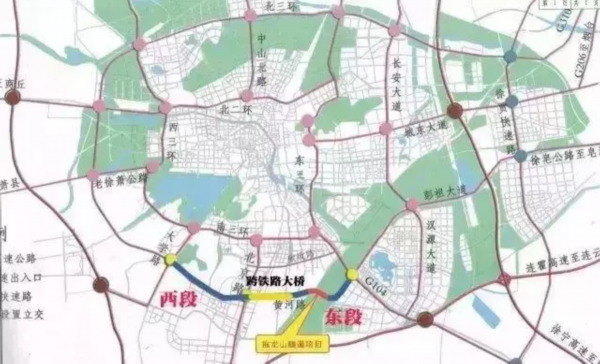

      徐州市黄河路贯通工程起点位于迎宾大道和彭祖大道交叉处,沿黄河东路向西跨越京沪铁路,止于大学路,路线全长约11.57公里。2017年11月份, 黄河路与京沪铁路交叉工程开工,截止到目前:

      徐州黄河路涉铁段包括上跨桥和下穿桥两部分。

      上跨桥完成情况:桥桩原设计104根,已累计完成桥桩103根,累计完成99%;立柱原设计104根,累计完成73根,完成70%;盖梁原设计50处,累计完成29处,完成58%;箱梁原设计192片,累计预制完成96片,完成50%;箱梁架设累计完成73片,完成38%。

      下穿桥完成情况:下穿京沪铁路箱身顶进完成,下穿403军用铁路箱身顶进完成,现浇段连接箱身完成,下穿铁路管涵(铁路以下)施工完成,铁路恢复正常速度。

      看点

      07

      金山东路东延二期道路工程

      道路工程:快车道及人行道已施工结束;人非混行道未施工结束;

      排水工程、交通工程、路灯工程已施工结束。

      看点

      08

      泉润大道(老徐萧公路)

      (意向图)

      本工程尚未正式施工。工程在条件允许的情况下,正常施工先进行道路雨污水及箱涵施工。

      看点

      09

      泉润公园环湖路一期市政工程

      (来源于网络)

      C线道路清表,总量5560m3,累计完成2510m3,累计完成设计总量的45%;

      C线D600雨水管道土方开挖,总量8029m3,累计完成358m3,累计完成设计总量的4.5%;

      C线D600雨水管道安装,总量1214m,累计完成180m,累计完成设计总量的15%;

      箱涵基坑开挖,总量25972m3,累计完成25972m3,累计完成设计总量的100%;

      箱涵混凝土垫层,总量318 m3, 累计完成318 m3 累计完成设计总量的100%;

      B线完成清表约120m;

      C线箱涵完成土石混合料填筑2800m3;

      C线箱涵完成碎石垫层填筑约1599m3;

      C线箱涵完成混凝土垫层318.2 m3;

      C线箱涵完成主体混凝土浇筑约2481.5m3 ,总量 2481.5m3 ,累计完成设计总量的100%;

      C线箱涵钢筋加工累计完成399T,总量399T,累计完成设计总量的100%; D线河塘抛石挤淤,总量13815 m3,累计完成约13815m3,累计完成设计总量的100%。

      D线土石料回填,总量42915m3,累计完成约29900m3,累计完成设计总量的69.67%。

      D线箱涵开挖,已完成约3000m3。

      看点

      10

      襄王路大修工程

      完成汉城路至白云寺沥青面层及基层泥结碎石铣刨,底基层东半幅铣刨完成,汉城路至文学路沥青面层铣刨完成。

      看点

      11

      杏山子大道(纵一路)管廊

      杏山子大道(纵一路)综合管廊PPP项目

      01

      土方开挖工程完成情况:

      A0+000-A1+042.7段完成44900 m33,B0+000-B1+620段完成232000 m3,总计276900 m3,占总数的56%,已具备施工条件的基坑为1000m。

      02

      挤密碎石桩完成情况:

      碎石桩地基处理2.25km,其中碎石桩地基处理完成1.8km,占总数的80%;

      03

      主体工程完成情况:

      垫层、底板、墙身顶板及防水正分工序有条不紊的施工,A0+000-A1+042.7段及B0+000-B1+620段褥垫层、垫层完成600m,底板完成450m、墙身及顶板工程已完成301m。

      看点

      12

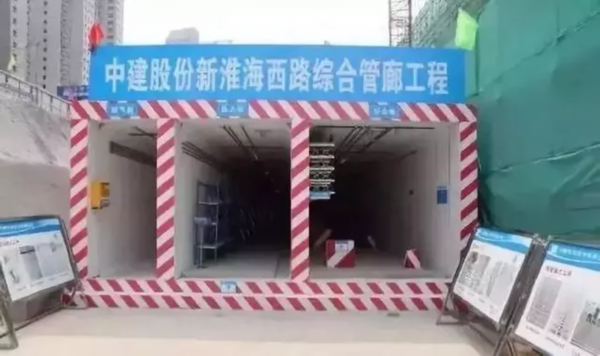

      新淮海西路综合管廊工程

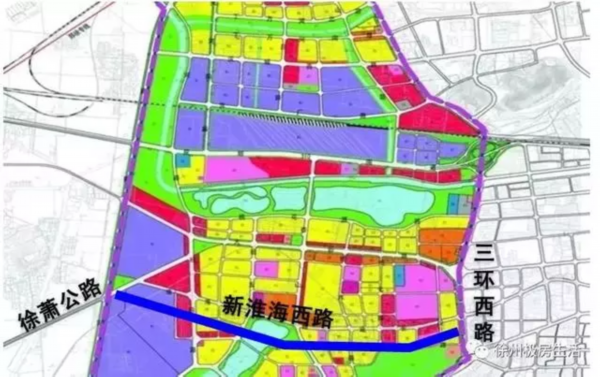

      新淮海西路(徐萧公路~三环西路)为徐州市主城区东西向主轴线——淮海路的西延段,所在区域为徐州市三环西路以西(徐州市西区规划范围)。

      工程建设范围西起徐萧公路,东至三环西路,规划新建综合管廊共约3714米。

      基坑开挖完成3026.5m,完成总量的81.5%;主体结构完成2722.5m,完成总量的73.3%。

      看点

      13

      杏山子大道(纵一路)市政工程

      01

      钢筋组:

      已完成全桥桥台18根桩钢筋笼的焊接制作,总重71吨。

      02

      桩基组:

      已完成0#台4到9号桩 共180米。

      03

      钢便桥组:

      已完成主便桥81米*8米648平方,支便桥及打桩平台1#2#3#,42米*9米*3共1134平方。

      看点

      14

      殷庄路工程

      (示意图)

      机动车道已完成100%,非机动车道完成量68%,人行道完成量78%,侧平石完成量80%。

      看点

      15

      黄河路贯通工程拖龙山隧道项目

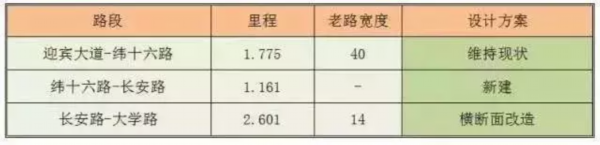

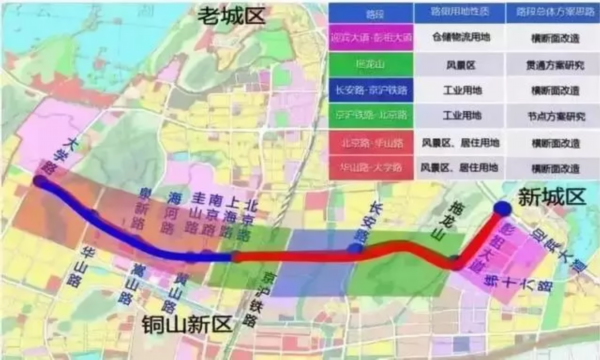

      黄河路贯通工程连接新城区和铜山区,起于迎宾大道和彭祖大道交叉口,沿既有彭祖大道向西南至纬十六路,转向西经曹山与段山之间穿越拖龙山,再向西跨过京沪铁路,止于大学路,全长约11.57公里。

      01

      路基土石方

      挖土石方:设计15.3万方,累计完成15.3万方(全部完成)。

      雨水管道:设计693延米,累计完成693延米(全部完成)。

      02

      隧道:共1座

      隧道开挖及支护:设计940米,开挖支护完成940m(全部完成);

      隧道二衬:设计940米,二衬完成940m(全部完成);

      隧道内砼路面:设计940米,开累完成940m(全部完成);

      隧道内排水工程:设计940米,开累完成940m(全部完成);

      隧道内机电工程:设计940m,开累完成940m(全部完成);

      隧道内通风工程:设计4处,累计完成4处(全部完成);

      看点

      16

      纵三路一期市政工程

      (意向图)

      01

      雨污水管道工程:

      污水管道主管道已完成施工;雨水管主管线完成60米。

      02

      路基工程:

      纬二路以北220米清表完成;弃置土方外运完成,纬二路以北220米路基沟槽开挖完成。

      文章来源网络
