常州地铁人向市民报告:14个月,地铁是这样建设的

2015年12月29日 14:21:23 | 来源:常州晚报

字号变大| 字号变小

  到昨天,常州地铁1号线开工建设整整14个月,目前1号线整体进展顺利。在2016年即将到来之际——

  常州地铁人向市民报告:这一年多,地铁是这样建设的

  “百年地铁,百年大计”,这是常州地铁建设者的梦想。

  时光倒回2014年10月28日,这一天,常州人迎来了“地铁时代”的到来。

  这一天,常州地铁1号线开工建设,南北两个先行段4个站点率先施工。

  2015年4月2日起,地铁1号线全线施工。

  到昨天,常州地铁建设正好满14个月。

  工程进度、安全质量、文明施工……“百年地铁”就是百姓地铁,这是地铁建设者的梦想,也是所有地铁人的一份庄严承诺。

  让我们期待的是,地铁2号线一期工程可行性报告已经正式获得省发改委的批复,有望在2016年下半年开工建设。

  一些关于1号线的进展信息

  新桥站至旅游学校站的首条隧道

  下个月初就要打通了

  能“逮”到常州市轨道交通发展有限公司副总经理李立新进行采访并不容易,临近年终,他每天忙得脚不沾地。

  不过,让他感到欣慰的是,这一年来,地铁1号线的总体进展还是相当顺利的,尤其是到下月初,北部先行段新桥站至旅游学校站的盾构区间(仅为左线)将打通。

  地铁1号线一期工程线路长约34.237公里。全线共设29座车站,其中地下站27座,高架站2座,平均站间距1.2公里,另外设车辆段、停车场各1处,控制中心1座,主变电所3座。

  从2014年10月28日起,地铁1号线开工建设,其中率先施工的是南北两个先行段4个站点建设:沿江城际站、科教城南站、新桥站和旅游学校站。据介绍,到本月底,预计4个车站主体结构都将封顶。

  2015年4月2日起,地铁1号线全线施工。目前,除已经预建成功的常州火车站站点外,其余车站均进展顺利,且大多已经完成基坑开挖,进入到主体结构施工阶段,李立新透露,预计到本月底,近10个车站将完成封底(即底板铺设)。此外,高架站的建设也在有序推进,目前桥墩的浇筑已经完成了近1/3。

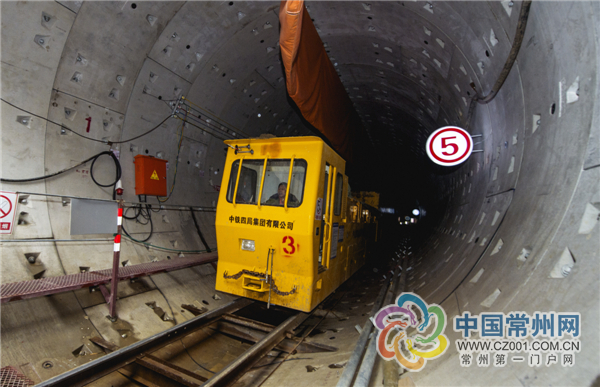

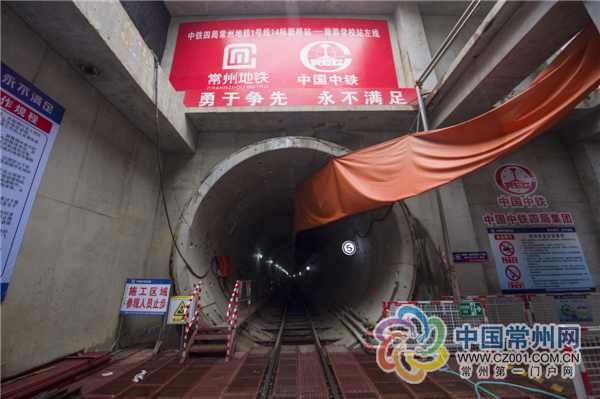

  另一方面,由于施工较早,新桥站在地铁1号线中率先具备盾构施工的条件,今年9月22日起,第一台盾构机由新桥站向旅游学校站始发。此后,南部先行段也进入盾构掘进阶段。目前,共有3台盾构在2个区间推进,其中新桥站至旅游学校站的首条隧道(左线)有望在下月初打通。

  一项“讲究”得令人咋舌的工程

  在长三角这个“豆腐块”里

  建“不渗漏的地铁车站”

  “百年地铁,百年大计”是常州地铁建设者的目标。但要达到这个目标,恐怕还得从每一个细节的累积,从每一个阶段性目标做起。

  市轨道公司工程管理处处长刘增光接受采访时就坦言,今年以来车站围护结构、基坑开挖、主体结构建设是主要施工任务,而他们眼下的目标,就是打造全线无渗漏的地下车站。

  说起来容易,其实这是相当有难度的。

    “豆腐块”里的大工程

  长三角地区的土质较软,在这里建地铁本就容易因不均匀沉降,导致对地铁结构的安全性、耐久性及防水性等产生影响。另一方面,长三角地区地下水丰富,地铁工程基本都处于地下水位以下,防水问题一直以来也都是个难题。刘增光打了个形象的比喻,“在这里建地铁,就像在水嫩嫩的豆腐块里做工程,可见其难度。”

  一旦车站施工中出现渗漏,没有及时有效处理的话,甚至会出现涌水、涌砂,地面沉降、施工路段路面塌陷等情况,随之而来的便是燃气、自来水管线变形、破裂、泄漏等一些安全事故。

  每个车站混凝土泥浆配比都不同

  为了打造不渗漏车站,每一个环节都要做到一丝不苟,有时部分环节甚至细致到令人觉得“龟毛”。

  以地下连续墙浇筑为例,由于连续墙需要在数个小时内,一次次不断浇筑混凝土才能成型,刘增光介绍,“考虑到混凝土里面可能含有泥土、砂石,如果不将这些泥土砂石清理干净,在混凝土墙壁上就形成了薄弱环节,久而久之,地下水很可能透过这些薄弱环节形成渗漏。”因此在下一次浇筑前,会利用机器在墙壁上进行刷壁清洗,每次刷壁都不能少于20次。

  另外,考虑到混凝土结构容易形成开裂,市轨道公司还牵头,与省建科院、中铁四局等相关单位一起配合实施,尝试通过混凝土原材料性能控制、配合比优化、抗裂功能材料应用、施工工艺改进,提升混凝土结构混凝土抗裂防水性能。为了应对常州土质较软,常含有沙土,及流塑状沙性土,易渗漏等特点,市轨道公司还专门从山东等地引进了更为润滑、黏度和稠度更好的膨润土,作为泥浆的原材料。

  地铁1号线开工至今,几乎每个车站地连墙的混凝土泥浆配比都不同,“根据各车站的土质不同,泥浆配比也不同。”刘增光说

  每个工艺都有一套管理办法

  在施工管理过程中也非常讲究。刘增光说,他们为车站施工的每一个工艺都制定了一套管理办法,通过固化工艺要求,来保证工程质量。遇到重大项目时,都要经过专家论证。

  据悉,仅盾构始发这一环节就经过了5次专家论证。第一次是针对常州的土层,选取什么样型号的盾构机;第二次是盾构机抵达常州后,需要专家进行验收,这种型号的盾构机是否满足第一次论证时所需的各种条件;第三次是盾构机在井内拼装完成后,由专家验收及机器的各种性能与状态;始发之前,专家要对盾构班的工作人员、机器性能、各种施工材料进行评估;最后,是盾构始发了100环之后,要对前100环进行验收,以便为接下来的盾构掘进积累有效的掘进数据。

  34个模块全方位监控

  目前,市轨道公司安全质量处委托专业公司构建了“工程质量安全风险监控系统”,实施全过程的信息化管理。每日工作简报、监测数据管理、现场巡视管理、视屏监控、盾构参数实时显示系统、GIS地理地质信息系统等34个模块都需要特别“详细”的数据,让人一目了然。同时支持手机客户端功能,方便及时了解各项工程信息。

  该系统自2014年11月份运行以来,第一时间发现了立柱隆起、透水、地墙鼓包等一些“细枝末节”的安全隐患,8个小时快速处理。安全质量处副部长陈红亮说,能够让施工方、监理单位相关人员在安全意识上重视起来,所有的“唠叨叮咛”和“婆婆妈妈”都值得。

  此外,轨道公司还建立了总监控中心和标段分监控中心两个中心,24小时对工地现场施工及各种场景实施“全天候”远程拍摄和有效监控。

  一位“地下工作者”的寂寞生活

  这位来自重庆的85后

  “开”盾构机已经5年了

  在地铁1号线新桥站施工现场见到罗辉平时,他年轻得让我惊讶,29岁的他已经“开”了5年的地铁盾构机。

  罗辉平是重庆人,念书时选择了西南交大的地铁“订单班”,当时全家只想着今后找工作容易些,可毕业后真实的工作状态却是自己压根没想到的。

  “我一毕业就进了中铁集团,因为学的是机电一体化专业,公司就让我跟着老师傅学开盾构机。即便是后来跳槽到了中铁四局集团,可依旧在盾构班工作。算起来,我也称得上一枚资深‘地下工作者’了。”罗辉平调侃道,年轻的脸上洋溢着特有的调皮。

  盾构机驾驶,是个精细活

  驾驶盾构机是一门精细活,需要注意力高度集中。罗辉平说,“盾构机驾驶员大多很年轻,平均年龄不会超过40岁,否则难以坚持这么高强度、高压力的工作。”

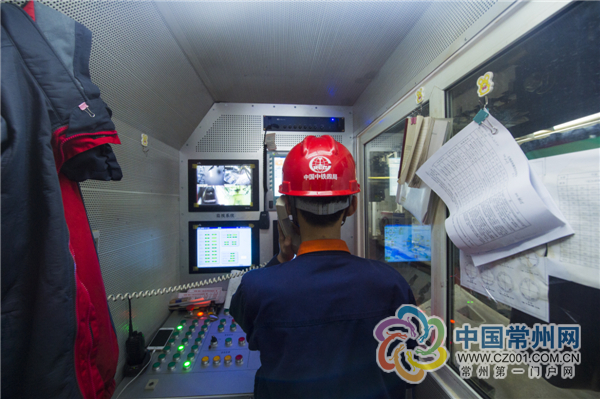

  罗辉平工作的驾驶室,大约两三平方米的空间,逼仄的空间里除了各种操作平台,还有4个主屏幕。这些屏幕主要用来监测掘进过程中各种运行参数,比如土压数据、盾构机的推力及推进速度、刀盘的扭矩等等。一边监控这么多参数,一边还要把控好盾构机的掘进走向。罗辉平说,工作的时候眼珠子都恨不得“粘”在屏幕上,绝不敢错开视线。要随时监控并调整盾体的姿态和走向,以便行走路线与设计路线保持一致。

  按照盾构机每分钟向前钻5厘米的设计速度,正常操作情况下,一天能向前掘进20米就算挺不错的成绩了。

  “地下工作者”,还要耐得住寂寞

  一台盾构机开工后需要24小时工作,罗辉平和另一个盾构机司机两班倒,从早上7点到晚上7点进行轮换,每半个月休息一次。每天的生活基本就是工地和宿舍,两点一线,来常州将近三四个月了,罗辉平几乎没出去逛过。

  在地下16米深的隧道内干活,一进去就是12小时,连吃饭都是自己带着饭盒在隧道里解决。长期在隧道干活,冬天容易形成老寒腿,夏天则又闷又热,令人汗流浃背;隧道里也没有手机信号,只能用对讲机与其他工友联系。更难受的是,因为隧道内上厕所不方便,所以上班的时候只能少喝水,尽量减少上厕所的次数。

  不过,当班的12个小时里,也不是一点休息时间都没有。盾构机向前掘进1.2米后,必须停下来,由工人安装好一环管片,“一环管片的安装速度大约是半小时,所以这期间我可以停下来休息一会。”

  碰到这种休息时间,罗辉平会听听手机音乐,或者和其他同事聊聊天,“其实聊来聊去,也就那几张熟面孔,话题不是新闻,就是体育。”因为盾构施工在地面下作业,条件艰苦,受工期限制又几乎没有周末,所以盾构施工绝大多数为男性,这几乎成了业内不成文的规定。

  盾构机驾驶员的生活简直单调得令人觉得乏味。罗辉平说,开盾构机本就是一份需要耐得住寂寞的职业。这几年,罗辉平也曾带过几个“徒弟”,“一些小年轻潜不下心,自然也坚持不下来,就算干了一两年,也有一些要跳槽的。”

  对别人的职业选择,罗辉平没法做评价,他只认准了一条“死理”,“只要坐在盾构机驾驶室一天,你就得认认真真干,地铁这么大的工程,但凡你手上出一点偏差,都会埋下隐患,后果不是你能想象的。”

  一位后勤女工的励志故事

  原本烧烧饭,后来专门考了证

  她成了地铁工地上为数不多的女性

  27岁的邓爱姝是地铁工地上为数不多的女性,她是龙门吊的驾驶员,目前在新桥站工作。估计你很难想到,一年前,她还只是工地上搞搞后勤的一名普通工人。

  所谓的龙门吊,其实是门式起重机。它的金属结构像门形框架,承载主梁下安装两条支脚,可以直接在地面的轨道上行走,主梁两端具有外伸悬臂梁。龙门吊可以吊起50多吨重的物件。

  说起当吊车驾驶员的缘由,邓爱姝倒也实在,“我们夫妻俩都是地铁施工单位外聘的工作人员,我以前在工地上烧烧饭,搞搞后勤的,一个月赚个两三千元,看人家开吊车也不是很难,还能多赚点,所以就去考从业资格证了。”

  看着挺简单的事情,做起来并不容易,在工地上练习时,光是爬上离地面10来米高的驾驶室,就让人两腿发抖了;更何况这么大型的机器,操作杆很笨重,以女性的臂力操作起来往往很吃力;不光要操作熟练,还要手感细腻,“吊钩有没有挂好,物件要吊到什么位置都要靠手感。”可颇有些倔性子的邓爱姝愣是把证考出来了。

  “上半年公司送我去南京考试,今年7月份我就拿到资格证了,也是那时候起,正式在常州开上龙门吊的。”小半年下来,爬上10来米高的驾驶室,对邓爱姝来说已经如履平地了,她的工作,就是每隔1小时,将管片吊入基坑内,让工作人员运到盾构机车上进行安装,再把盾构机挖出来的土,从盾构机尾部的土箱中吊出来,由工人进行清空。能干大老爷们干的活,邓爱姝心里挺有些自豪感的,唯一还有些不习惯的是,每天工作12个小时,对臂力和肌肉是一大考验,“操作杆很重,一天下来整个手臂到肩膀都是僵的。”

  明年春节,邓爱姝打算和老公回家过年。过完年,邓爱姝还打算回常州建地铁。她说,今后常州地铁建成了,带着孩子来常州恐龙园玩时,还能吹吹牛,“当年我还在这里开过龙门吊呢。”

  一项全城响应的全民工程

  市民对地铁工程表示理解与支持,

  甚至很多人参与到建设中来

  2015年12月初,城市轨道交通质量安全联络员会议在常召开,全国19个地铁(包括在建)城市的代表齐聚常州,许多与会代表曾对常州地铁建设的安全管理、文明施工管理纷纷点赞。

  对此,李立新坦言,不管是地铁1号线的顺利推进,还是施工过程中的安全、文明管理,其实都离不开交通、建设、规划、交警、城管、园林等多部门的支持,也离不开全城百姓的理解。

  “不说别的,今年4月起地铁全线开工那会,十多个车站同时围挡施工,给城市交通带来不小的压力,当时公安部门微信、微博平台,以及交通电台等平台发布与地铁周边实时路况600多次。”

  因为前期沟通频繁顺畅,这一年来,尽管城市经历了交通不便等阵痛,但大部分市民逐渐对地铁工程表示理解与支持,甚至很多市民积极参与到地铁建设中来。李立新介绍,“今年上半年,我们向全社会征集地铁车站地面建筑设计方案,结果收到了100多套有效设计方案,这其中有常州的设计团队,也有以个人身份参与献智的市民。”

  李立新说,“百年地铁”更是百姓地铁,是个全民工程,不是仅几个建设单位的“要管的事儿”,从常州地铁开工建设起,市轨道公司就对外公布了监督电话0519-81160055。目前,电话全天24小时都有专人接听,如果市民有任何疑问、建议、投诉等都可以通过拨打电话第一时间联系到相关工作人员,另外17个施工单位也分别设置信访热线。

  一点关于常州地铁未来的剧透

  2号线有望明年下半年开工

  一期工程可行性报告已获得省发改委批复,初步勘察已启动

  记者从市轨道公司了解到,我市地铁2号线一期工程可行性报告已经正式获得省发改委的批复,目前已经启动初步勘察工作,有望在2016年下半年开工建设。

  市轨道公司副总经理胡导云介绍,我市地铁2号线呈东西走向,由奔牛镇至横山桥片区,总长约25公里。2号线与1号线构成“十”字型主轴,串联钟楼新城、勤业生活区、南北大街商业中心、文化宫、朝阳、常青老居住区、城东工业区等。

  其中,2号线一期工程由青枫公园站到五一路站,全长19.7公里。将设15座车站,分别为青枫公园站、海棠路站、五星站、勤业站、怀德站、南大街站、文化宫站、红梅公园站、五角场站、三角场站、紫云站、青洋路站、丁塘河公园站、潞城站、五一路站,其中14座地下站,1座高架站,文化宫站与1号线进行“T”型换乘。

  初勘结束后,待2号线一期工程完成工可报批、勘察设计、绿化迁移、施工招标、管线迁改、配套项目等一系列前期工作后,计划于2016年下半年启动建设。

  本版文字 通讯员 沈琳 本报记者 马静

  本版图片 本报记者 吴恺
